Haverá impacto no Financeiro.
EPT M.O: 600,00
Valor de Mão de obra agregado: R$ 200,00
Ou seja, passa a ser considerado um gasto em relação ao percentual de execução.

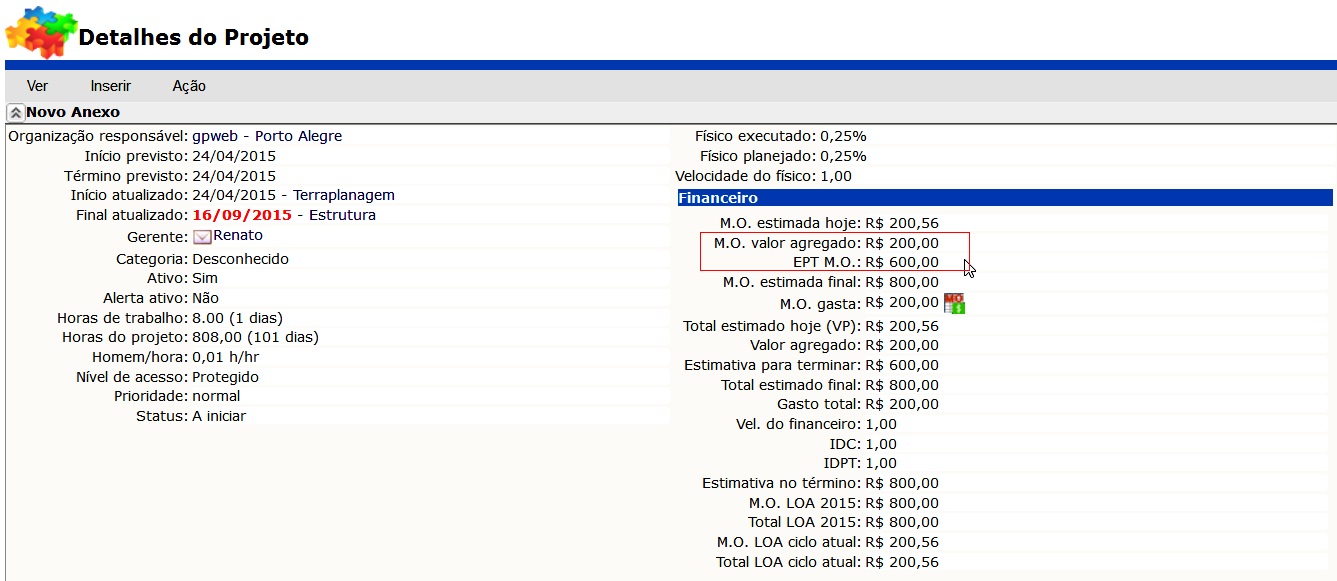

Figura 404 - Detalhes do Financeiro
6.2.5 Mais detalhes de acompanhamento
Além da planilha com a mão de obra gasta, podemos fazer algumas outras verificações importantes. Abaixo temos três campos marcados de suma relevância. Considerando que nesse momento são 10 horas da manhã, duas horas após o início do projeto.

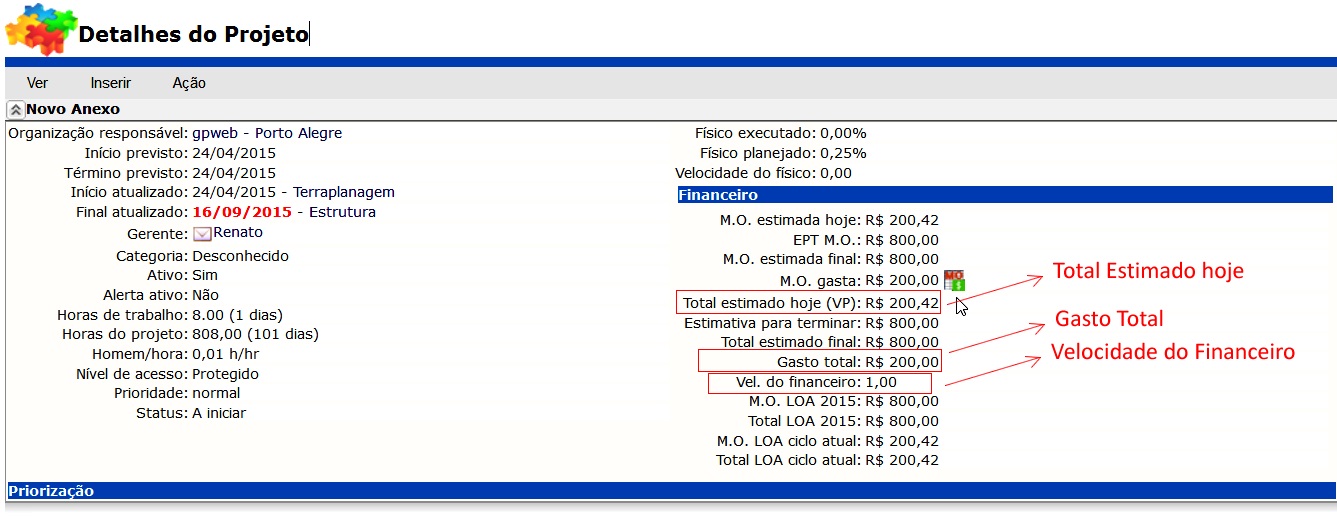

Figura 405 - Acompanhamento do Cronograma Financeiro
|
